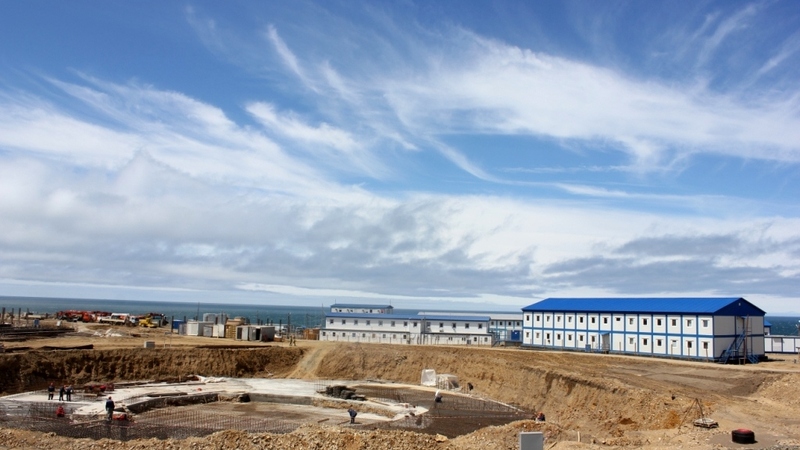

Генеральный подрядчик Сахалинской ГРЭС-2 ТЭК «Мосэнерго» обещает наверстать 170 дней отставания от графика в максимально сжатые сроки. Об этом представитель компании-подрядчика Евгений Макушев рассказал журналистам во время пресс-тура на стройку энергообъекта 14 июля.
– Самое большое отставание отмечено по баку аварийного слива. Эту позицию графика мы закроем в ближайшие дни. Часть работ, напротив, выполняем с опережением графика, – рассказал Макушев.
По его словам, одна из причин, по которой строители ГРЭС-2 выбиваются из графика, – неблагоприятные погодные условия. Например, у подъемных кранов российского производства установлено ограничение по ветровой нагрузке – 12 м/с. Из-за сильных ветров, которые на побережье Томаринского района бывают довольно часто, простой техники может длиться около недели.
– Ветер – то условие, с которым мы вынуждены мириться и считаться. В целом же настолько удобной площадки для стройки у меня не было уже давно: рядом нет жилых домов, инфраструктуры и подземных коммуникаций, – отметил Макушев.
Для того чтобы ускорить темп работы, строители трудятся круглосуточно. В ночные смены здесь выходят по 250 человек.

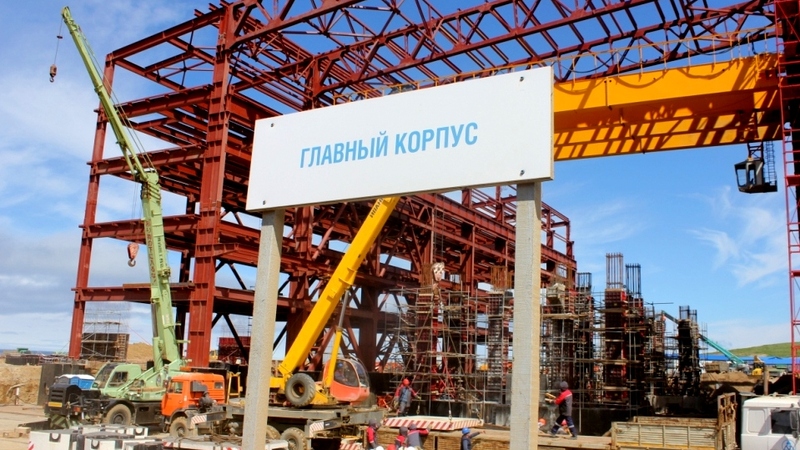

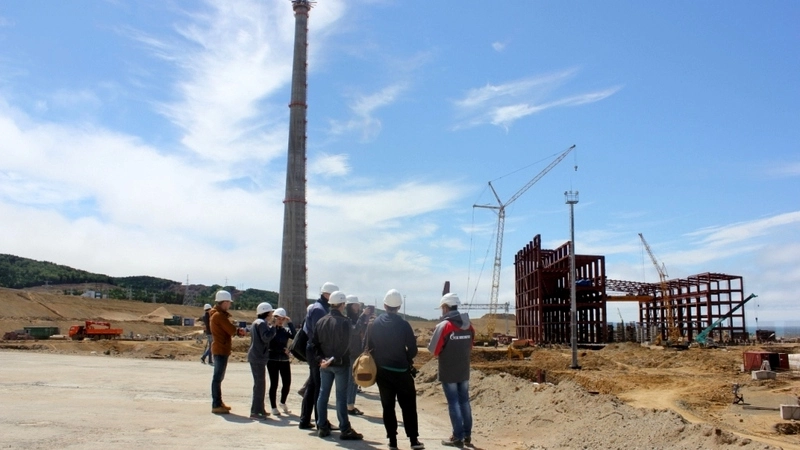

За три последних месяца на площадке выполнили 30% всех бетонных работ, а также доставили необходимое оборудование. Для будущего главного корпуса, который сейчас является ключевым объектом стройки, уже привезли паровые турбины и котлы. Кроме того, всего за 48 дней рабочие методом непрерывного бетонирования возвели 150-метровую трубу – первую из трех, предусмотренных проектом.
Напомним, генеральный директор «Русгидро» Николай Шульгинов на встрече с журналистами 13 июля сообщил, что строительство Сахалинской ГРЭС-2 идет с отставанием – по некоторым работам оно составляет от 130 до 170 дней.
По его словам, график работ сорвали три субподрядчика, контракты с ними уже расторгнуты.
