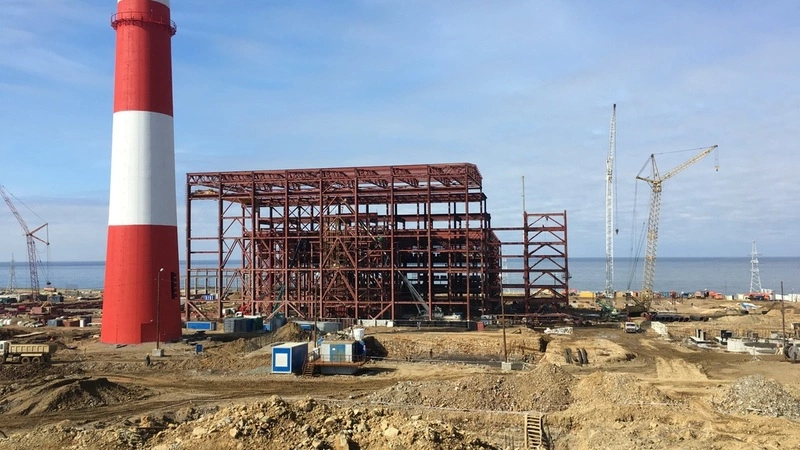

На Сахалинской ГРЭС-2 возвели каркас главного корпуса

3 октября 2016, 18:24Экономика
Фото:

Сахалинская ГРЭС-2 (заказчик-застройщик одноименного объекта, ДЗО ПАО «РусГидро», находится под управлением ПАО «РАО ЭС Востока») завершила монтаж металлокаркаса главного корпуса.

Как рассказали РИА «Сахалин-Курилы» в пресс-службе компании, для сооружения здания строителям потребовалось более 4 тыс. тонн металла. Работы велись с апреля 2016 года в круглосуточном режиме.

Следующим этапом станет закрытие его теплового контура. В ходе работ должна быть смонтирована кровля и установлены стеновые сэндвич-панели. Полностью работы будут завершены в декабре 2016 года. Это создаст необходимые условия для монтажа турбин и котлов, а также теплотехнического и электротехнического оборудования в предстоящий зимний период.

Монтаж основного оборудования на Сахалинской ГРЭС-2 вошел в активную фазу. В машинном отделении главного корпуса завершился монтаж каркаса котлоагрегата №1, на 35% собран каркас котлоагрегата №2, выполнены фундаменты турбоагрегатов.

Помимо монтажа основного оборудования, на стройплощадке ведется устройство фундаментов градирни, объектов топливоподачи, насосной станции жидкого топлива, продолжаются работы по монтажу циркводоводов, периметральному ограждению площадки, а также по облицовке подпорных стен железобетонными панелями.

В сентябре началось возведение третьего этапа жилого городка для строителей электростанции. На сегодняшний день ведутся работы по устройству фундаментов для трех общежитий на 450–500 мест. Семь общежитий на 1390 мест уже сданы в эксплуатацию. На текущую дату на строительстве электростанции задействовано порядка 1300 человек и 44 единицы техники. В пик строительства электростанции планируется задействовать в работах более 2000 человек.

Строительство первой очереди Сахалинской ГРЭС-2 – один из четырех проектов инвестиционной программы ПАО «РусГидро» по строительству новых энергообъектов на Дальнем Востоке, реализуемых совместно с ПАО «РАО Энергетические системы Востока» в соответствии с указом президента РФ. Установленная электрическая мощность первой очереди Сахалинской ГРЭС-2 составит 120 МВт, установленная тепловая мощность – 18,2 Гкал/ч. Годовая выработка электрической энергии будет достигать 840 млн кВт*ч. Электростанция возводится на западном побережье Сахалина в Томаринском районе в 6 км от села Ильинского. Топливом для Сахалинской ГРЭС-2 станет бурый уголь островных месторождений.
